2023_揚中汙水池伸縮縫堵漏【專業水池伸縮縫堵漏維修方法】
發布時間:2023-03-22
來源:湧達建工 瀏覽次數:7771
在汙水廠的施工中,汙水池等水工構築物常設置伸縮縫。伸縮縫是整個水工構築物的薄弱部位,常因設計不周、選用材料不當、施工質量不好、地基下沉等因素,造成不同程度的滲水現象。那麽汙水池伸縮縫漏水處理方法是什麽,下麵詳細介紹。

1、查找滲漏部位
1)停止水池的盛水試驗工作.並把池內的水排出池外,為防止因排水過快而導致池體的沉降反彈,排水分3次,每次排水高度不超過2m.並且每次排水要間隔ld;
2)水池內的水排除完畢後,清理底板表麵,吸除伸縮縫內的積水,並保持幹燥。
3)把伸縮縫表麵的密封膠有明顯坍塌的部位及下麵泡沫板清除幹淨,並用海綿把縫內(橡膠止水帶上部)的積水吸除,保持幹燥。
4)在已清除幹淨的伸縮縫內每隔1m左右,用木塞封堵,要求木塞兩側不滲水,然後逐次在縫內注水,並同時在水池外側原滲水處觀察是否有水淌出,如有則在注水處做出標記。注水過程中,每段注水完畢後,要把該段縫內的水吸除幹淨,同時,水池外滲水處的伸縮縫不再滲水後,再進行下一段的注水、檢查工作。
5)按照上述步驟查找下來,發現了在底板伸縮縫有一處滲漏點:橡膠止水帶一側後澆部分的底板混凝土與橡膠止水帶粘結處。

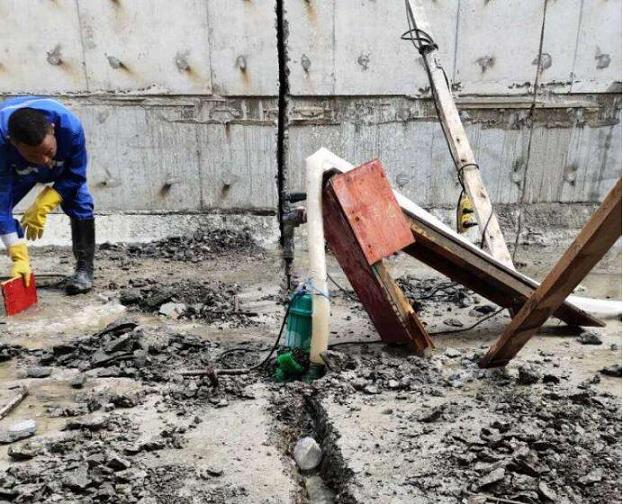

2、汙水池伸縮縫漏水維修處理步驟
1)先將伸縮縫內的垃圾清除幹淨,使橡膠止水帶上部無積水,同時,要保證混凝土的基層含水率小於6%。
2)為保證壓密注漿時不損壞橡膠止水帶及滿足伸縮縫的結構使用功能的要求,伸縮縫內橡膠止水帶以上部分采用具有一定強度的歐文斯科寧擠塑板填 嵌,以保證橡膠止水帶上部伸縮縫的寬度要求。擠塑板填嵌長度需超出滲漏部位每邊各300mm,待壓密注漿後再取出。
3)壓密注漿時,為確保橡膠止水帶保持水平、不傾斜及保證橡膠止水帶下部伸縮縫的寬度範圍內無注漿材料,采用分層注漿法和控製壓力值法相結合的 方法進行控製。
4)壓密注漿時。注漿管的埋設有兩種:垂直埋入法和斜孔埋入法。考慮到現場的實際情況:底板及伸縮縫邊鋼筋較密和伸縮縫處混凝土不密實處的位置較深,如采用斜孔埋入法注漿,注漿管較長,壓力達不到要求,不具可操作性。因此,采用垂直埋入法進行壓密注漿。
5)為確保壓密注漿的密實,在滲漏範圍內,每300mm間距(沿伸縮縫長度方向)在伸縮縫邊垂直鑽灌漿孔,後埋入注漿管(單排),注漿管與灌漿孔之間縫隙用快速幹硬性水泥封堵。為確保鑽灌漿孔及埋入注漿管時不損壞橡膠止水帶。注漿管埋入深度選擇在180mm左右。根據現場檢測,混凝土不密實的深度距伸縮縫邊250—180mm,因此,注漿孔及注漿管距伸縮縫邊距離控製在150mm左右。
6)考慮到混凝土不密實處,橡膠止水帶以上部分的縫隙可能連通,因此,采用自流式注漿進行檢查,從滲漏一側部位開始進行。同時,依次觀察其餘注漿管處是否有漿液冒出,如有,則說明止水帶上部縫隙是連通的,上部的注漿采用自流式進行注漿。如無,則說明上部縫隙不連通,應分段采取壓密注漿進行。
7)注漿結束時,將伸縮縫內填嵌的擠塑板取出。
聲明:本網站發布的內容(圖片、視頻和文字)以原創、轉載和分享網絡內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯係客服。電話:158-5106-6698,185-5154-0999;郵箱:348083717@qq.com。
