2023年隧道堵漏案例分析,地下水出水情況治理情況詳解:
發布時間:2023-07-12
來源:91香蕉小视频建工 瀏覽次數:9090
項目概況:華鎣山隧道是國道主幹線成都到上海高速南大梁高速公路華鎣山隧道地下水害處理工程公路廣安至鄰水段的關鍵控製工程,華鎣山隧道左、右線長度分別為8151和8168m。設計為雙洞單向行車隧道,最大埋深770m,緊急停車帶限界淨寬12.5m;隧道地質構造複雜,要穿越煤層、岩溶地質、斷層、背斜高應力核部。有毒氣體和岩溶角礫岩湧水是本項目主要工程問題。


地下水出水情況
l 總出水洞段長50m
l 總穩定出水量 約88600m3/d
l 最大出水壓力 1.5MPa
需解決問題:本項目主要解決問題是仰拱以下基岩大湧水對仰拱結構安全穩定性影響及後期通車安全影響,需將地下水封堵至圍岩15m深度之外。

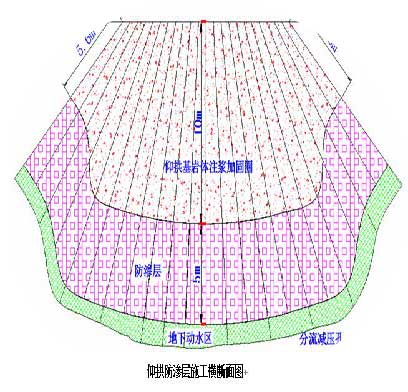

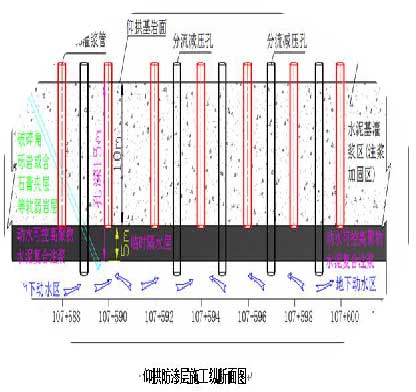

方案簡述:首先將未出水側隧道同樁號範圍洞段全斷麵注漿,形成整體防滲,防止出水側隧道封堵後,水流改道進入未出水側隧道。第二步將出水側隧道出水範圍內的邊頂拱做全斷麵注漿,形成整體防滲,防止仰拱封堵後水位上升由邊頂拱滲漏,最後處理仰拱圍岩,由於仰拱圍岩為岩溶角礫岩發育,整體岩層富水,無法確定湧水主通道,方案考慮在10之外地層先利用C-GT複合材料形成厚度5m的整體防滲層,再在上部10m采用水泥材料係統灌漿加固,最後封堵預留排水孔。
處理結果:施工段總湧水封堵達91%,防水圈厚度鑽孔壓水檢查100%達標,滿足抗水壓混凝土要求。

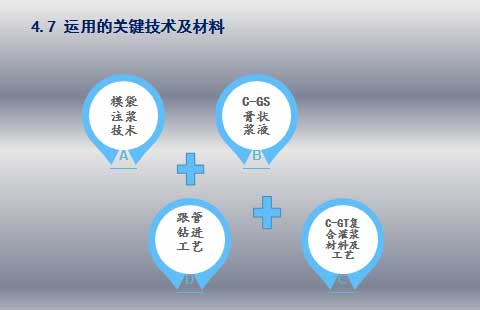

運用的關鍵技術
模袋注漿技術
C-GS膏狀漿液
跟管鑽進工藝
C-GT複合漿材及灌漿工藝(本項目首創)

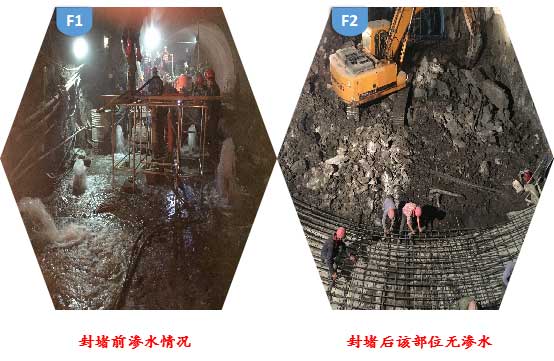

效果對比

聲明:本網站發布的內容(圖片、視頻和文字)以原創、轉載和分享網絡內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯係客服。電話:158-5106-6698,185-5154-0999;郵箱:348083717@qq.com。
掃描添加好友
免費提供:防水堵漏施工方案
掃描二維碼
訪問91香蕉小视频防水堵漏公司手機端
已幫助
9090人
9090人
您的鼓勵是作者最大的動力
