91香蕉小视频建工堵漏公司分享:商業綜合體工程地下室注漿堵漏施工方案
發布時間:2021-01-31
來源:91香蕉小视频建工 瀏覽次數:7194
一、編製依據
1、《地下工程防水技術規範》(GB50108-2008);
2、《地下防水工程質量驗收規範》(GB50208-2011);
3、《建築工程施工質量驗收統一標準》(GB50300-2013);
4、現場實際勘查資料;
二、工程簡介
2.1、工程名稱:新朝陽廣場二期C區二期
2.2、現場情況:

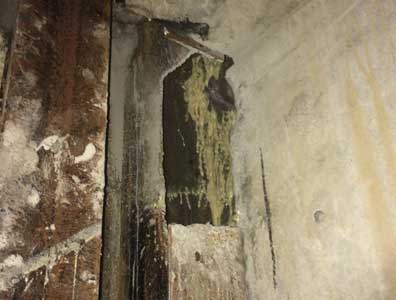

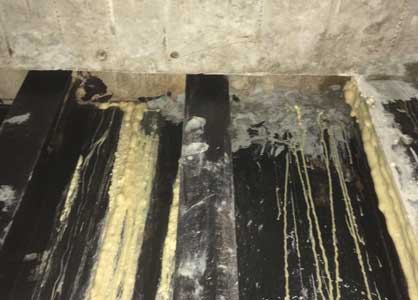

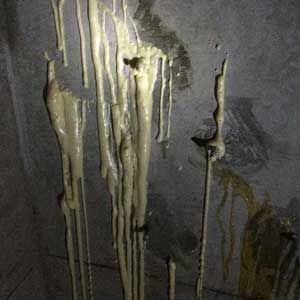

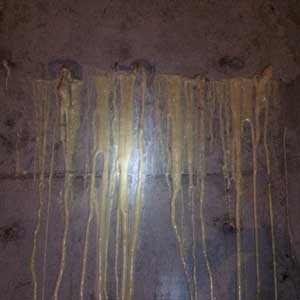

本工程地下室存在滲漏水情況,主要滲漏部位:1、車庫通道臨時門洞口封堵位置;2、後澆帶滲水;3、因沉降產生的微裂縫處;4、雨水積水過多。
滲漏原因:1、與三期接茬部位預留鋼筋滲入。2、下沉廣場砌築、裝飾等後續工程未施工,無組織的雨水導致積水;3、預留洞口(風井、煙道口、雨水管口)進入雨水;4、雨水通過車道流入地下室,造成地下室積水。5、臨時工字鋼封堵位置,圖紙做法外卷材防水不連續(因外側預留鋼筋和橡膠止水帶);6、建築結構超長,由於在塔樓及裙房沉降造成混凝土外牆出現微裂縫,水通過微裂縫進行滲漏;7、防水施工過程中外牆冷底子油塗刷時外側牆麵潮濕,防水的粘接不牢;8、外側防水頂部封頭未做處理,現有脫落,造成雨水串入防水層,致使漏水;9、外牆防水施工中冷底子油塗刷有兜紫窒螅率狗浪閿虢峁雇餷秸辰硬煥率孤┧�10、後澆帶接縫漏水;
2.3、處理方案:
2.3.1、機械、人工配合排水
組織人員從即日起采用40m揚程泥漿泵進行抽水,同時人工配合清掃,確保地下水地麵清理幹淨。
2.3.2、外側防水頂部處理
防水封頭脫落位置,重新進行封頭處理。
2.3.3、漏水點堵漏
其他滲漏位置由於工程建築物結構自身裂縫和臨時門洞口封堵不嚴,填補裂縫在材料選擇上應考慮到能與混凝土結構相結合密實結構裂縫達到良好粘結效果的注漿類材料或滲透型剛性防水材料進行填充封堵。此方案采用“截”、“注”、“防”並用的防水理念。
2.3.4、地上洞口、坡道口截水
車道入口砌築300mm高擋水牆或臨時用沙袋擋土牆,裙房屋麵預留洞口進行多層板覆蓋臨時封堵,專業預留洞口抹200mm高擋水牆。防止雨水流入地下室。
三、施工組織部署
3.1、勞動力資源準備
3.1.1、施工人員均持證上崗,保證所有施工人員都能按有關操作規程,規範及有關工藝要求施工。

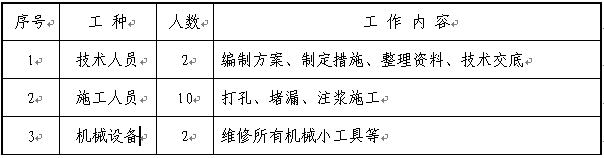

3.1.2、該項目工程人員安排狀況表:

四、施工工藝
4.1、主要材料
4.1.1、剛性防水材料——本材料分為緩凝型和速凝型兩種,均為無機灰色粉料。
4.1.2、高效注漿液
本材料與水具有良好的混溶性,漿液遇水後會自行分散、乳化,會與水進行聚合反應,聚合後的固結體具有良好的延伸性、彈性和抗滲性,在水中永久保持原形,並具有耐低溫性。漿液遇水後會發泡膨脹,發泡體積可增大5倍(膨脹率可通過配方進行調整),從而堵塞水道,達到止水的作用。

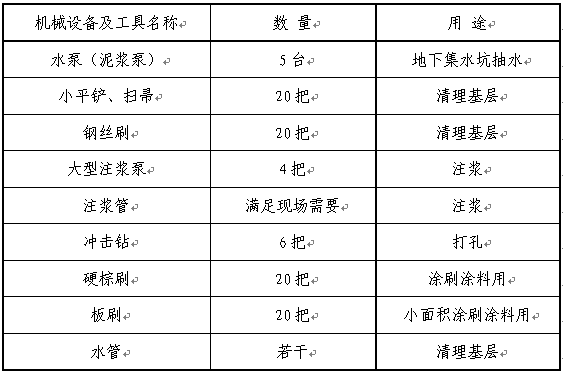

4.2、主要施工機具

4.3、堵漏施工工藝
4.3.1、施工流程
檢查漏點→清理基層→堵漏施工→打孔→布嘴→封孔→注漿→養護→質量檢查驗收。
4.3.2、注漿堵漏施工工藝
4.3.2.1、檢查漏點
用清水將表麵處理幹淨,以便於封閉和觀察水源。滲漏部位清理,由專業技術人員檢查出明顯滲漏的地方做出明顯標記及注漿點。
4.3.2.2、注漿施工
①打孔:在裂縫兩邊15cm處用風鑽打孔,孔的分布要對稱,直徑以A16衝擊鑽頭,注漿管外徑為準。打孔時風鑽杆與基層麵的角度以45度為宜,注漿點深度=300mm。打完用清水清洗幹淨。
②布嘴:注漿嘴距離應根據裂縫大小、結構形狀而定。若裂縫縱橫交錯,在交叉處應設置灌漿嘴。在各注漿孔上安裝專業注漿針頭。施工現場一般布嘴6個,上下各一根,兩邊各兩根,各管均裝閥門,以便排水和注漿。
③封閉:布嘴後,在裂縫處和注漿管根處用速凝堵漏靈進行封閉固定,要求抹平趕光。
④密封灌漿嘴

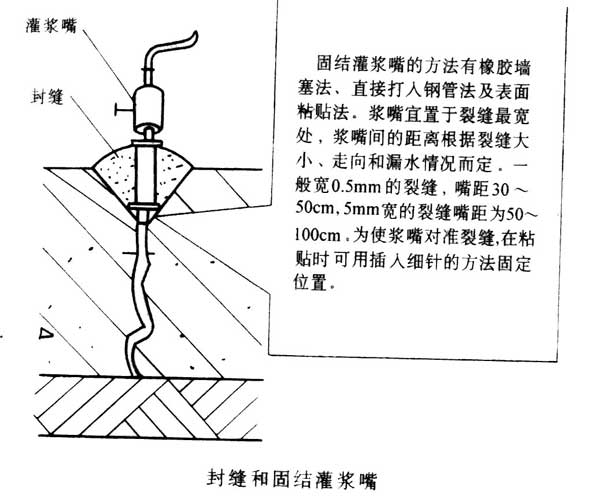

目的是防止漿液外漏,提高灌漿壓力,使漿液能壓入裂縫深部,以保證灌漿質量。密封材料應根據其幹濕程度選用快速堵漏材料“堵漏靈”密封。其做法如下圖所示:

⑤注漿,按配方(或根據情況自定配方)配製漿液(注意配好後避免與水接觸)。用與壓水試驗相同的方法灌入裂縫,控製壓力一般大於地下水壓力0.3~0.8Mpa,注漿時應從底部開始,當側麵管出漿注漿2~3秒後即關閉出漿閥門和注漿閥門,接著依次由底部到側麵,再由側麵到頂部,依次漸進。注漿時采用電動泵,單液注漿。如過滲漏水部位滲水量不大,應采用雙泵注漿,一泵注水,一泵注漿,二泵通過三通接頭匯集至一根注漿管後進入裂縫。由於漿液進入裂縫,隻能在有水的情況下才能產生反應固結阻止滲水流出。
⑥封孔,待漿液完全固結後將注漿針頭去掉,觀察沒有滲漏水的現象,用堵漏靈進行找平。
4.3.3、養護
塗層呈半幹狀態後,即應開始用霧狀水噴灑養護,養護必須用淨水,水流不能太大,否則會破壞塗層。
4.4、臨時門洞口封堵位置滲漏
由於滲漏位置比較特殊,沒有操作空間,需將門洞口部分臨時封堵工字鋼部分割除,再進行注漿封堵。
4.5、麵微滲漏封堵方法
采用"後摻法"配製有機矽防水砂漿,先在基層上抹一層2mm厚素水泥膏結合層,初凝後抹20~30mm厚有機矽防水砂漿,分底、麵兩層抹法,每層10~15mm厚,以杜絕漏水部位的轉移,保證壓力化學灌漿的堵漏效果。
4.6、線滲漏封堵方法
沿滲漏部位剔成深40mm、寬20mm的八字形邊坡溝槽,用聚合物速凝水泥(或"堵漏靈")每隔30~40mm預埋一個灌漿嘴,然後用橡膠管將水引至集水井,待聚合物速凝水泥("堵漏靈")達到要求強度後進行化學灌漿處理。將調配好的氰凝化學漿液,經灌漿機灌入預埋嘴,灌漿壓力0.3~0.6MPa。
4.7、點滲漏封堵方法
將湧水較小的滲漏點部位剔成深40mm、直徑30mm的凹槽,與處理線滲漏方法一樣采用化學灌漿進行處理。對湧水量大且分散的湧水點則采用"堵漏靈"堵漏,將其(粉狀)調成泥團,壓填在鑿出刷淨的湧水點位,保持壓力1min即可。
4.8、質量要求
4.8.1、主控項目:
所用材料必須符合施工規範GB50208-2011要求,
4.8.2、一般項目:
滲漏部位注意細節處理,確保不再滲漏。
4.9、注意事項
4.9.1、注漿前應對注漿係統進行全麵的檢查,注漿閥、管、及壓力表等器件的接頭部位一定要牢固,閥頭一定要擰緊,不能引起爆管或串漿事故。
4.9.2、注漿時應密切注意壓力表、流量、時間等參數,力求一次成功,對吃漿量大的部位可采用間歇注漿方法。
4.9.3、注漿時在裂縫處可能會出現漏漿、冒漿現象,這種現象屬於封閉不嚴所致,應停止注漿,封閉嚴密後再繼續。
4.9.4、注漿時有時壓力突然上升,這種壓力是假壓力,是由於局部管路或部位暫時堵塞所致,隨著更高壓力的進入堵塞物會被衝開,壓力會下降,這屬於正常現象。
4.9.5、注漿時一定要注意保持通風良好,施工現場應遠離火源,嚴禁吸煙,防止火災發生。
五、安全要求
5.1、施工現場應有足夠照明,設備用電纜必須架空,防止電纜碰水觸電。做好安全教育及檢查,製定各種特殊作業的安全及保護措施。
5.2、施工人員必須經安全教育後方可上崗,進入工地必須戴好安全帽,禁止穿硬底鞋、嚴拖鞋、高跟鞋作業。注漿前嚴格檢查機具、管路及接頭的牢固程度,以防壓力爆破傷人。注漿時注漿管附近嚴禁站人,以防爆管、脫管傷人。
5.3、特殊工種施工人員上崗必須有職業資格證書。
5.4、防水施工人員應戴防護工具,有機化工材料均有一定的刺激性和腐蝕性,操作人員配置漿液和注漿時,應戴眼鏡、口罩、手套等勞保用品,以防漿液誤入口中或濺到皮膚上。避免直接接觸防水材料。
5.5、施工現場必須設置安全宣傳標語、警示標誌和警示牌。
5.6、施工現場應配備消防器材及消防設施,消防通道應暢通。
5.7、材料運勢及存放應立放,並應嚴禁明火及烈日暴曬,堆放處應遠離火源及易燃品。
5.8、施工完畢對現場處理幹淨,特別是化學用品一定要及時清理到垃圾場,防止汙染。
六、擬處理後達到的效果




七、總包管理意見
由於防水是甲指分包工程,在施工過程中我單位僅參與配合,配合提供施工外架、塔吊吊裝、照明等,且至今總包配合費我單位至今沒有收到,但現在出現滲漏問題,我單位將積極麵對,提供總包單位的服務質量,共同參與補漏處理行動中。
7.1、每天派人對防水滲漏點進行跟蹤檢查,同時指導和督促防水單位進行處理。
7.2、跟蹤檢查滲漏點的後續情況,對已完成的滲漏點進行觀察並做好標記,如還有滲漏情況的,安排防水單位進行修補。
7.3、如發現防水單位的作業人員不在場,我單位將第一時間通知防水單位到場修補。
7.4、如通知防水單位作業人員仍不到場的現象,我單位將安排人員進行修補處理。同時望建設單位的給予確認。
八、土方重新開挖檢查漏水點
對於建設單位提出土方開挖對防水進行修複的意見,我單位建議不采納,原因以下幾點:
1、根據地質報告,地下-5m見水,原采用基坑內降水,現降水井已全部封堵,水位降不下,便無法進行土方開挖工作。重新打降水井,需在止水帷幕內打井,現基礎大腳至護坡樁間距離僅為560mm,且當時施工為確保基坑穩定,基礎大腳至護坡樁間全部澆築細石砼。後附圖
2、地下室外牆距離護坡樁較近,采用機械挖土,最深僅可下4m左右,剩下挖至基坑底需要人工開挖,人工量大,且護坡樁的使用年限已超過使用期限,基坑的穩定對人工挖土的安全性有很大的隱患。
3、人工挖土後上部作業無法實施,現在麵臨二次結構和幕牆施工,土方開挖後,施工用料進入樓內將帶來很大的困難,影響施工進度。
4、如在基坑外打井降水,降水井費用過高,重要的是將對附近建築物(工商銀行、新朝陽廣場等)沉降帶來很大的影響。
聲明:本網站發布的內容(圖片、視頻和文字)以原創、轉載和分享網絡內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯係客服。電話:158-5106-6698,185-5154-0999;郵箱:348083717@qq.com。
掃描添加好友
免費提供:防水堵漏施工方案
掃描二維碼
訪問91香蕉小视频防水堵漏公司手機端
已幫助
7194人
7194人
您的鼓勵是作者最大的動力
